砂和砂石地基(垫层)采用砂或砂砾石(碎石)混合物砂石基础,经分层夯(压)实,作为地基的持力层,提高基础下部地基强度,并通过垫层的压力扩散作用,降低地基的压实力,减少变形量,同时垫层可起排水作用,地基土中孔隙水可通过垫层快速地排出,能加速下部土层的沉降和固结。
砂和砂石地基具有应用范围广泛砂石基础;不用水泥、石材;由于砂颗粒大,可防止地下水因毛细作用上升,地基不受冻结的影响;能在施工期间完成沉陷;用机械或人工都可使地基密实,施工工艺简单,可缩短工期,降低造价等特点。适于处理3.0m以内的软弱、透水性强的粘性土地基,包括淤泥、淤泥质土;不宜用于加固湿陷性黄土地基及渗透系数小的粘性土地基。
1.材料要求
(1)砂
宜用颗粒级配良好、质地坚硬的中砂或粗砂,当用细砂、粉砂时,应掺加粒径20~50mm的卵石(或碎石),但要分布均匀。砂中有机质含量不超过5%,含泥量应小于5%,兼作排水垫层时,含泥量不得超过3%。
(2)砂石
用自然级配的砂砾石(或卵石、碎石)混合物,粒级应在50mm以下,其含量应在50%以内,不得含有植物残体、垃圾等杂物,含泥量小于5%。
2.构造要求
垫层的构造既要求有足够的厚度,以置换可能被剪切破坏的软弱土层,又要有足够的宽度,以防止垫层向两侧挤出。
(1)垫层的厚度
垫层的厚度一般为0.5~2.5m,不宜大于3.0m,否则费工费料,施工比较困难,也不够经济,小于0.5m则作用不明显。
(2)垫层的宽度
垫层的宽度应满足基础底面应力扩散的要求,垫层顶面每边宜超出基础底边不小于300mm,或从垫层底面两侧向上按当地经验的要求放坡。大面积整片垫层的底面宽度,常按自然倾斜角控制(下图)适当加宽。

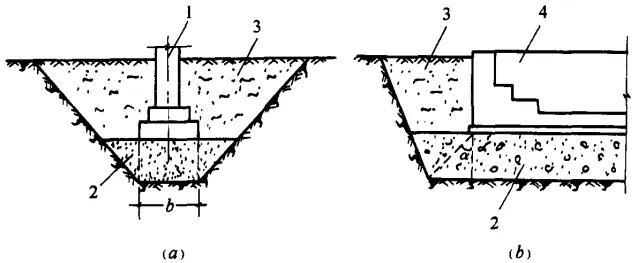

图砂石基础:砂或砂石垫层
(a)柱基础垫层;(b)设备基础垫层
1-柱基础;2-砂或砂石垫层;3-回填土;4-设备基础
α-砂或砂石垫层自然倾斜角(休止角);b-基础宽度
3.施工工艺方法要点
(1)铺设垫层前应验槽,将基底表面浮土、淤泥、杂物清除干净,两侧应设一定坡度,防止振捣时塌方。
(2)垫层底面标高不同时,土面应挖成阶梯或斜坡搭接,并按先深后浅的顺序施工,搭接处应夯压密实。分层铺设时,接头应做成斜坡或阶梯形搭接,每层错开0.5~1.0m,并注意充分捣实。
(3)人工级配的砂砾石,应先将砂、卵石拌合均匀后,再铺夯压实。
(4)垫层铺设时,严禁扰动垫层下卧层及侧壁的软弱土层,防止被践踏、受冻或受浸泡,降低其强度。如垫层下有厚度较小的淤泥或淤泥质土层,在碾压荷载下抛石能挤入该层底面时,可采取挤淤处理。先在软弱土面上堆填块石、片石等,然后将其压入以置换和挤出软弱土,再做垫层。
(5)垫层应分层铺设,分层历或压实,基坑内预先安好5m×5m网格标桩,控制每层砂垫层的铺设厚度。每层铺设厚度、砂石最优含水量控制及施工机具。振夯压要做到交叉重益1/3,防止漏振、漏压。夯实、碾压遍数、振实时间应通过试验确定。用细砂作垫层材料时,不宜使用振捣法或水撼法,以免产生液化现象。
(6)当地下水位较高或在饱和的软弱地基上铺设垫层时,应加强基坑内及外侧四周的排水工作,防止砂垫层泡水引起砂的流失,保持基坑边坡稳定;或采取降低地下水位措施,使地下水位降低到基坑底500mm以下。
(7)当采用水撼法或插振法施工时,以振捣棒振幅半径的1.75倍为间距(一般为400~500mm)插入振捣,依次振实,以不再冒气泡为准,直至完成;同时应采取措施做到有控制地注水和排水。垫层接头应重复振捣,插入式振动棒振完所留孔洞应用砂填实;在振动首层的垫层时,不得将振动棒插入原土层或基槽边部,以避免使软土混入砂垫层而降低砂垫层的强度。
(8)垫层铺设完毕,应即进行下道工序施工,严禁小车及人在砂层上面行走,必要时应在垫层上铺板行走。
4.质量控制
(1)施工前应检查砂、石等原材料质量及砂、石拌合均匀程度。
(2)施工过程中必须检查分层厚度,分段施工时搭接部分的压实情况、加水量、压实遍数、压实系数。
(3)施工结束后,应检查砂及砂石地基的承载力。
(4)砂及砂石地基的质量验收标准如表所示
