9月20日电力工程施工展,中秋前一天电力工程施工展,由陕西送变电工程有限公司负责施工的南昌-长沙1000千伏特高压线路工程5标NR8015号塔位张力场上电力工程施工展,24根导线可靠锚定电力工程施工展,标志着该标段首场导线展放作业顺利结束,也标志着该工程转序进入架线施工阶段首战告捷,比月圆更快一日,以喜讯振奋1249名异乡男儿。

电力工程施工展

南昌-长沙1000千伏特高压工程是华中特高压环网的重要组成部分,建成后,湘赣断面将形成2回特高压联网格局,实现江西、湖南电网互联,实现清洁能源在华中电网统一消纳与跨省优化配置。是国家电网公司“十四五”首条特高压交流工程,是我国电网建设史上工期要求最紧、效率要求最高的特高压工程。

该工程线路工程第5标段位于江西省宜春市万载县境内,全长2×25.067千米,新建铁塔124基。由陕西送变电公司承建。该公司跨省施工,国网陕西省电力有限公司始终高度重视,成立建设攻坚指挥部,调动全公司资源支撑保障该工程安全优质高效推进。陕西送变电公司成立攻坚领导小组,落实各项建设要求,常态化监管现场施工安全,协助现场攻坚克难。由于该标段100%山地作业,加上当地降雨频繁,有效工期十分有限。项目部当前调配41个组塔班组,2个架线班组,现场管理及施工人员共1249人,不屈不饶,顽强应对,紧盯工期目标,聚力攻坚。

电力工程施工展

本标段沿线的地形地貌主要为中低山,地形起伏相对较大,污秽区等级为C级污秽区。设计覆冰厚度为15毫米/20毫米。本工程采用8分裂导线,采用500平方毫米钢芯铝绞线,呈正八边形排列,分裂导线外接圆直径为1045毫米。9月5日,项目部组织该区段导地线架设前阶段监理初检、业主验收。9月10日,通过江西省质监中心站进行导地线架设前质量监督检查。期间,项目部完成架线班组人员防疫报备,并组织架线施工进行专项安全培训、交底、考试。

电力工程施工展

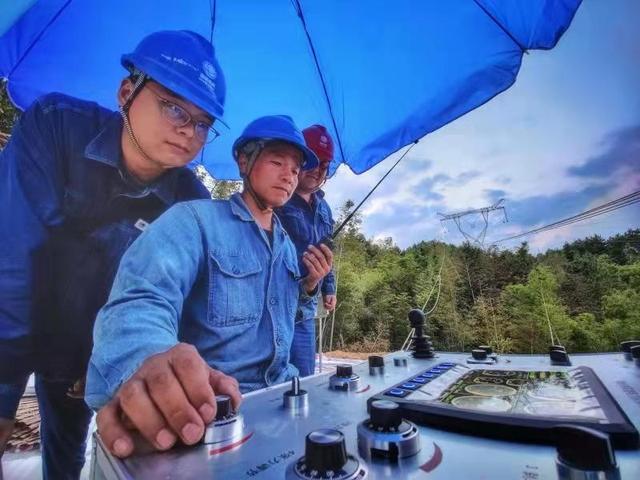

首场导地线展放选择在N8140-NR8015区段,长度6729米。张力场设置在NR8015号塔位西侧,牵引场设置在N8140号塔位东侧。山区场地条件有限,各处场地均是由坡地开挖、夯垫而成。进场道路为满足大型机械均进行拓宽夯垫处理。部分经过低洼水道的区域采用钢板临时铺设。对于跨越的乡道搭设跨越架进行防护。对于跨越的380伏农用线在采取跨越架保护的同时,将裸线更换为绝缘护套导线。导线展放采用2组“1牵4”方式同时展放8根导线。项目部当前配备两大套导地线展放设备,一套满足本场线作业,另一套则为下一场线做好准备,确保展放作业紧密衔接,展放人员无空挡。

由于山区地势起伏,铁塔挂线点高差较大。项目部总结以往经验,重点强调个塔位的预偏处理,采取措施防止牵引展放过程中牵引绳或导线上扬、跳槽、磨损。本场线涉及的NR8003号在沟底,与两侧铁塔高差均超过100米。项目部精确计算NR8003号塔位上扬工况对应的控制张力,明确放线作业时安全的张力控制范围,从而保证放线过程中导线与铁塔下横担的距离,避免磨损导线。

电力工程施工展

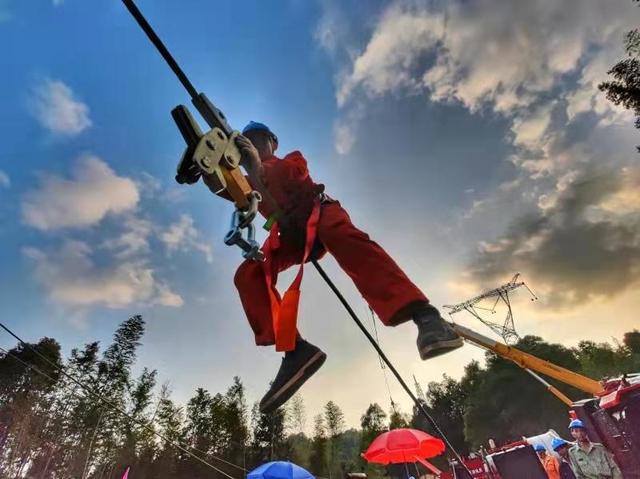

9月15日,导引绳展放开始。国网江西省电力公司、国网陕西省电力有限公司、工程监理单位相关人员,以及陕西送变电公司“双到位”人员再次现场核查施工准备及安全交底情况。9月16日下午,两根主牵引绳贯通。9月16日18时08分,第一组“1牵4”放线走板牵着4根导线从张力场腾空而起,迎着东升明月稳步前进,顺利穿过本场线第一基铁塔上悬挂的放线滑车。

随后几日,天气给力,人心凝聚。各道工序有条不紊,日日突进。施工人员总是干到夜幕垂落,明月渐升。9月20日上午,首场线3相8分裂共24根导线全部顺利架通,可靠锚定。

据悉,第二场线在9月23日开机,计划国庆前完成。本标段共8场线,计划于11月7日全线贯通。
